Murovanie tehál na cementové malty sa má vykonávať pri teplote od +5 °C vyššie a naopak, počas mrazov nižších než –5 °C je zakázané. Ale čo robiť počas miernej zimy, kedy je možné očakávať priemerné teploty medzi nulou a +5 °C ? Pre murovanie v zimnom období, tj. spravidla medzi 1. novembrom a 31. marcom, ponúka spoločnosť HELUZ tzv. zimné malty. Jedná sa o zimné varianty všetkých maltových zmesí HELUZ, tj. tenkovrstvé celoplošné malty typu SBC, tenkovrstvé malty typu SB, ďalej malty zakladacie, malty TREND aj klasické murovacie malty M5. Vrecia s maltou so zimnou úpravou sa dodávajú v rovnakom obale ako bežné malty, len na boku majú ihličkovou tlačou okrem dátumu výroby vytlačený ešte jeden riadok s textom „zimné do –5 °C”.

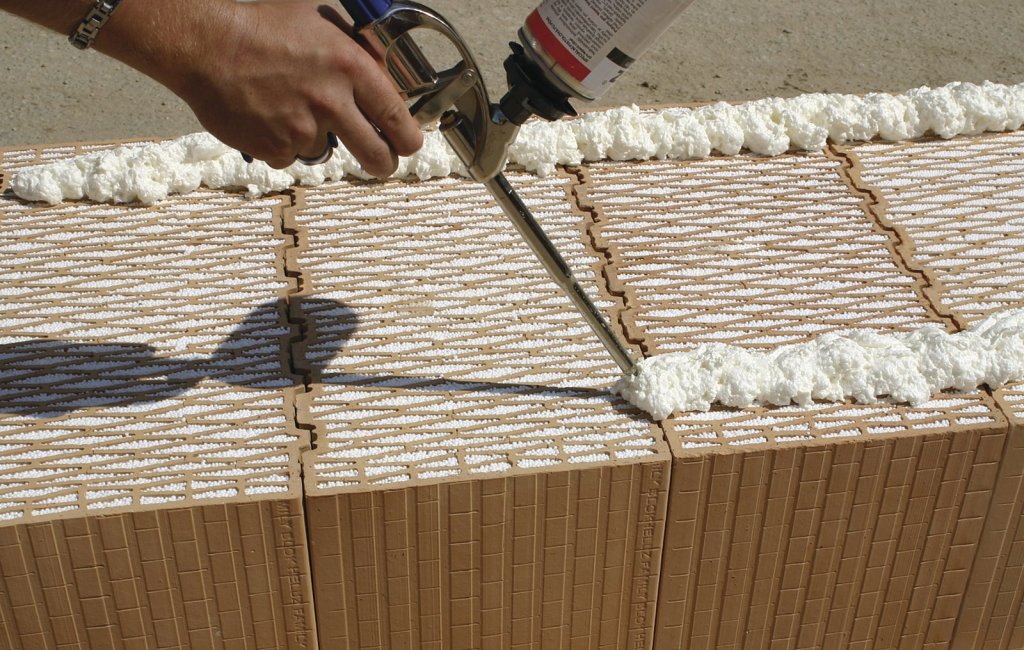

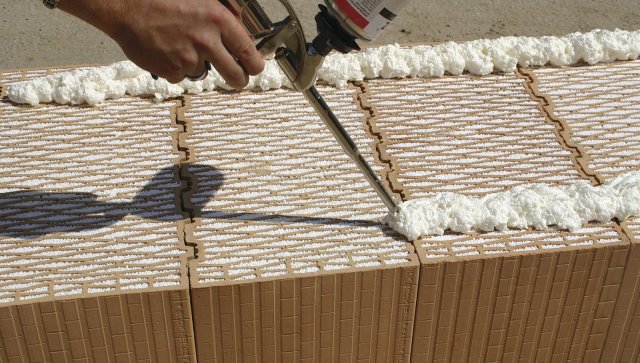

Ďalšou možnosťou je využiť v zimnom období murovanie na systémovú murovaciu penu HELUZ, pri ktorom nedochádza k prenášaniu vlhkosti z pojiva do tehál, pretože na rozdiel od klasických vápenocementových mált pena neobsahuje vodu. Pozor ale na to, že murivo vymurované na PUR penu dosahuje menšej pevnosti, preto nie je možné bez konzultácie s projektantom zameniť tenkovrstvé malty za penu.

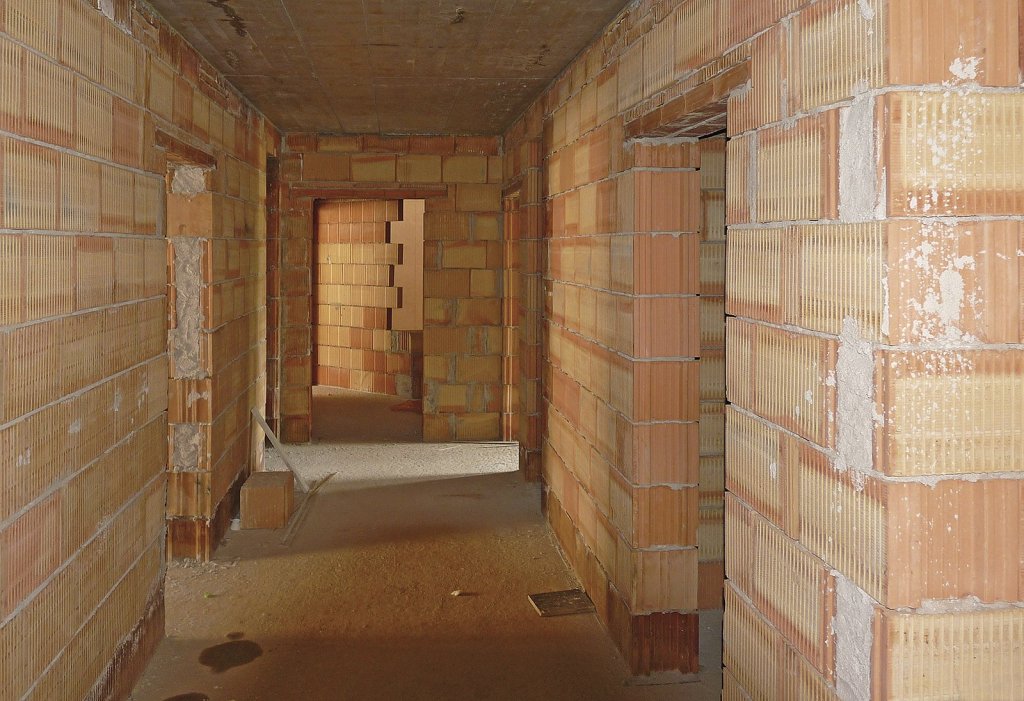

V uzatvorenej stavbe je možné pokračovať už aj vo vnútri
„Pokiaľ je to na stavbách len trochu možné, odporúčame počkať s murovacími prácami, ako je murovanie obvodových stien, vnútorné omietky alebo betónovanie stropu až na jar. Je možné pracovať len na stavbách, ktoré sú temperované,” odporúča Ing. Zuzana Hejlová, autorizovaná statička zo spoločnosti HELUZ. Tí, kto stavajú svojpomocne, môžu „zimný ušetrený čas” venovať príprave (tvorbe dokumentácie, ktorá dorieši nadväznosti konštrukcií a harmonogram jednotlivých profesií), čím sa následne na stavbe bude predchádzať chybám a v konečnom dôsledku sa ušetrí čas, nervy, materiál aj peniaze.
Ak je stavba na zimu už uzatvorená, tj. sú osadené okná a dvere a je možné vnútrajšok v prípade potreby temperovať, môžeme pokračovať v stavebných prácach vo vnútri objektu. Ponúka sa napríklad murovanie priečok, vykonávanie vnútorných omietok, vylievanie podláh atď.
Pri murovaní v zimnom období je potrebné dodržať tieto zásady
• Materiál sa musí chrániť proti nepriaznivým poveternostným vplyvom. Rozbalené palety tehál, jednotlivé výrobky komínov a vrecia s maltou musí byť uskladnené v suchu kde je teplota nad –5 °C, tzn. v krytých skladoch. Murovacia pena HELUZ sa musí skladovať aspoň v temperovanej stavebnej bunke, pretože teplota samotnej dózy s penou musí byť nad +10 °C (ale zároveň menej než +30 °C).
• Pri murovaní nesmú byť na tehlách zvyšky námrazy alebo snehu ani nesmú byť zaprášené či inak znečistené. Všetok murovací materiál musí byť suchý a pri murovaní sa tehly nesmú namáčať (tehly sa odporúča namáčať až pri teplotách +10 °C).

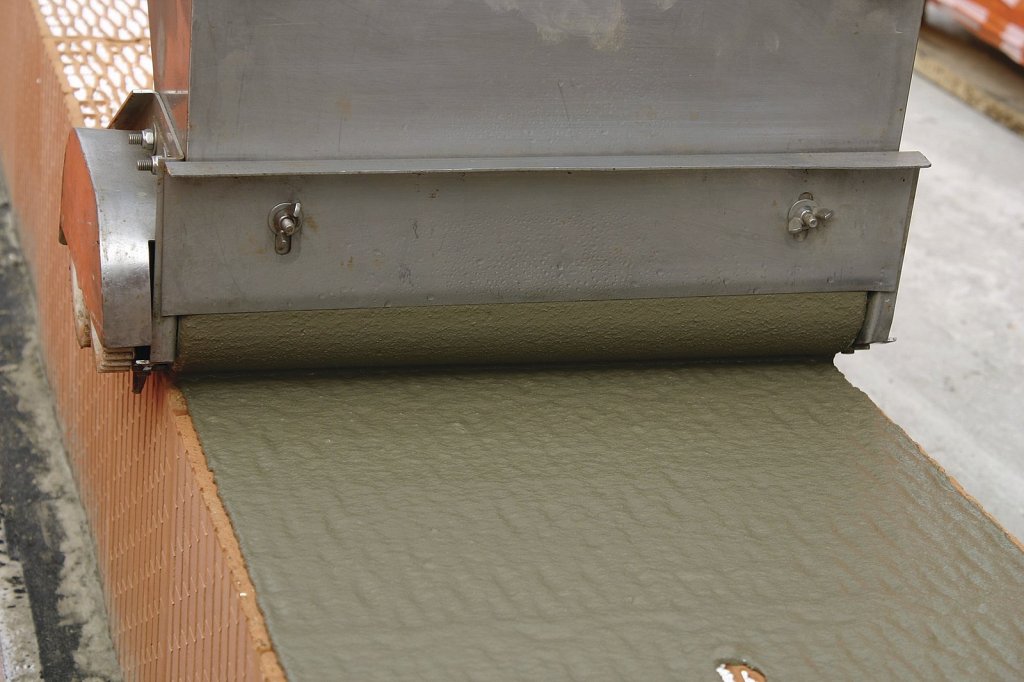

• Teplota vzduchu v priebehu spracovania a tuhnutia malty nesmie klesnúť pod –5 °C. Pokiaľ sa zimné malty spracovávajú pri teplotách nad 0 °C, nie je potrebné zámesovú vodu ohrievať vopred, pri murovaní pod bodom mrazu (tzn. od 0 °C do –5 °C) musí byť pre prípravu zimných mált ohriata aj zámesová vody nad cca 30 °C. Zároveň platí u zimných mált obmedzenie, že ich je možné spracovávať do teploty +15 °C (na tzv. zimné malty nie je možné zasa murovať v lete).
• Čerstvo vymurované murivo musí byť chránené pred poveternostnými vplyvmi (dažďom, snežením apod.) nepremokavou fóliou a teplota nesmie klesnúť v priebehu 14 dní po vymurovaní pod –5 °C. Pokiaľ sa pod ochrannou fóliou naskladá bez škár okolo celého múru polystyrén v min. hrúbke 5 cm, môže teplota krátkodobo klesnúť až na –10 °C. Z toho vyplýva, že pri očakávaných nižších teplotách než –5 °C sa už nemá vymurovávať murivo na cementové malty a je potrebné počkať na priaznivejšie počasie.
• Obdobie teplôt pod +5 °C sa nezapočítava do potrebnej technologickej prestávky pred statickým zaťažením muriva alebo pred omietaním (teda o tento čas sa musí predĺžiť technologická prestávka).
• Pokiaľ je stavba na zimu už „uzatvorená”, to znamená, že sú vymurované obvodové steny, je hotový strop a zakryté stavebné otvory, potom teplota vo vnútri objektu spravidla neklesá pod +8 °C a je možné teda pokračovať v stavebných prácach vo vnútri objektu. Z murárskych prác je možné vykonávať napr. murovanie priečok, vnútorné omietky apod.
• Akékoľvek podcenenie zimných teplôt môže viesť k dodatočným nákladom! Pri práci v zime nielen, že ide práca pomalšie, ale je tiež náročnejšie dodržať kvalitu stavebných prác a aj to má dopad na finálnu veľkosť deformácie konštrukcií vplyvom objemových zmien (ako je zmršťovanie, rozťažnosť, dotvarovanie). Obzvlášť pre veľkosť pretvorenia v dôsledku zmien teploty je rozhodujúca počiatočná teplota pri vlastnej realizovaní muriva alebo stropu. Čím je teplota pri realizácií nižšia, tým sa zvyšuje pravdepodobnosť vzniku nejakých trhlín, či už potom v omietkach alebo aj v samotnej nosnej konštrukcií.
